Hvis du planlægger en engroshanebestilling i 2026, er et af de første spørgsmål normalt:
Efter at have arbejdet med distributører, importører og private label-mærker i mere end et årti, har jeg lært, at produktion ikke altid er den største årsag til, at ordrer bliver forsinket.
I mange tilfælde begynder tidslinjen at glide, før fremstillingen overhovedet begynder. Emballagerevisioner, finishændringer og specifikationsjusteringer kan alle påvirke leveringsplanerne.
For kunder, der forbereder sig til salgssæsonerne i 3. eller 4. kvartal, er det ofte vigtigere at forstå hele lead-time-processen end at kende fabrikkens produktionstid alene.

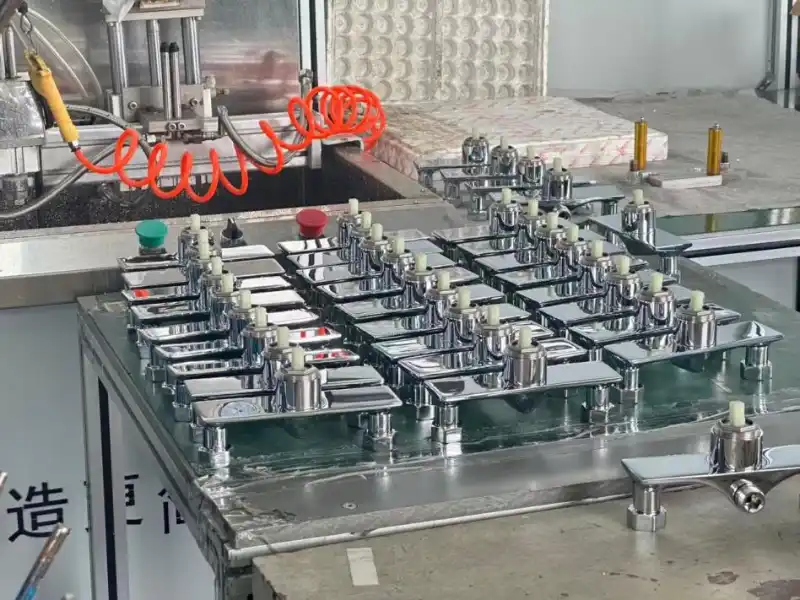

I slutningen af maj diskuterede jeg en 12.000 stkVarmt og koldt håndvaskarmatur i messingbestille hos en distributør fra Lyon, Frankrig.
DeVarmt og koldt håndvaskarmatur i messingvar beregnet til en detailkampagne i september, så timingen var kritisk. Baseret på de godkendte specifikationer estimerede vi, at produktionen ville tage omkring 28 dage.
Alt virkede klar til at gå videre, indtil der blev anmodet om flere ændringer.
Først blev finishen ændret fra krom til børstet guld. Et par dage senere blev emballagekunstværket revideret. Kort efter blev logoets position justeret igen.
Kunden spurgte:
"Lina, hvis vi ændrer logoets placering nu, vil levering i september stadig være mulig?"
Selve ændringen var ikke svær. Opdaterede dokumenter, emballagegodkendelser og produktionsplanlægning skulle dog gennemgås igen.
Som følge heraf startede produktionen næsten en uge senere end oprindeligt planlagt.
Heldigvis justerede vi tidsplanen og gennemførte pakkeforberedelse sideløbende. Forsendelsen efterlod kun et par dage efter den oprindelige måldato, hvilket gjorde det muligt for distributøren at opretholde det meste af den planlagte kampagne.
Dette projekt forstærkede en vigtig lektie:
Mange forsinkelser sker under godkendelser og beslutningstagning, ikke under selve produktionen.
Baseret på vores nuværende produktionsplan er følgende tidsrammer almindelige efter indbetalingsbekræftelse og endelig godkendelse.
|
Produkttype |
Typisk produktionstid |
|
Håndvask vandhaner |
25-30 dage |
|
Køkken vandhaner |
30-35 dage |
|
Bruseanlæg |
35-40 dage |
|
OEM vandhane ordrer |
40-50 dage |
Særlige finish såsom børstet guld, gunmetal grå, mat sort eller PVD belægninger kan kræve yderligere behandlingstid.
For projekter rettet mod september og oktober levering anbefales det altid at planlægge tidligere.
Mange kunder fokuserer kun på fabrikkens leveringstid.
Forsendelse kan dog have en betydelig indflydelse på leveringsplanerne.
Sidste år gennemførte vi en containerordre til en australsk distributør forVandhane til håndvask til tiden. Produktion, inspektion og pakning blev alt sammen afsluttet efter planen. Containeren nåede havnen som planlagt.
Derefter justerede rederiet skibets afgangsdato.
Fabrikken gennemførte alt korrekt, men den endelige leveringstidslinje var stadig påvirket.
Det er grunden til, at erfarne importører normalt vurderer den samlede ledetid i stedet for alene produktionstiden.
Artworkopdateringer kræver ofte yderligere godkendelser og kartonprøvebekræftelse, før produktionen kan fortsætte.
Skift fra krom til børstet guld eller mat sort kan kræve produktionsomlægning og ekstra behandlingstid.
Ændringer, der involverer patroner, beluftere, slanger eller tilbehør kan påvirke købsplaner og materialeforberedelse.
Disse revisioner er normale i OEM-projekter, men at gøre dem sent i processen forlænger ofte gennemløbstiden.
Gennem årene har vi fundet ud af, at klar kommunikation forhindrer flere forsinkelser end hurtigere produktionsudstyr.
For at hjælpe kunder med at holde tidsplanen leverer vi typisk:
Ugentlige produktionsopdateringer
Gennemgang af emballagekunst før godkendelse
Bekræftelse af præproduktionsprøve
OEM projektkoordineringsstøtte
Overvågning af forsendelsesplaner
Selvom ingen fabrik kan eliminere enhver mulig forsinkelse, kan korrekt planlægning reducere risikoen betydeligt.
De fleste OEM-vandhaneprojekter kræver cirka 40-50 dage efter endelig designgodkendelse og depositumsbekræftelse.
For gentagne ordrer med eksisterende forme og emballage kan produktionen nogle gange afsluttes inden for 20-25 dage, afhængigt af fabrikkens kapacitet.
De fleste distributører afgiver ordrer mindst 60-90 dage før deres planlagte salgssæson for at reducere risikoen for forsinkelser i produktionen og forsendelsen.
Ja. Emballagerevisioner er en af de mest almindelige årsager til, at projekttidslinjer ændres, især når der kræves ny illustration eller prøveudtagning af karton.
Hvis du i øjeblikket evaluerer engroshaneleverandører, OEM-produktionsplaner eller leveringstidsplaner for et kommende projekt, kan oprettelse af en klar produktionsplan tidligt hjælpe med at undgå unødvendige forsinkelser senere.
Mange kunder finder det nyttigt at bekræfte specifikationer, finish, emballagekrav og forsendelsesmål, før de færdiggør en ordreplan.
Det er vores erfaring, at de mest glatte projekter sjældent er dem med de hurtigste fabrikker. Det er normalt dem, der har den klareste planlægning fra begyndelsen.
